Когда будет построена АЭС


Fermi Energia планирует построить малую АЭС к 2032 году.

Международное агенство по ядерной энергии (МАГАТЭ) определяет три этапа, которые должна пройти страна желающая построить первую АЭС.

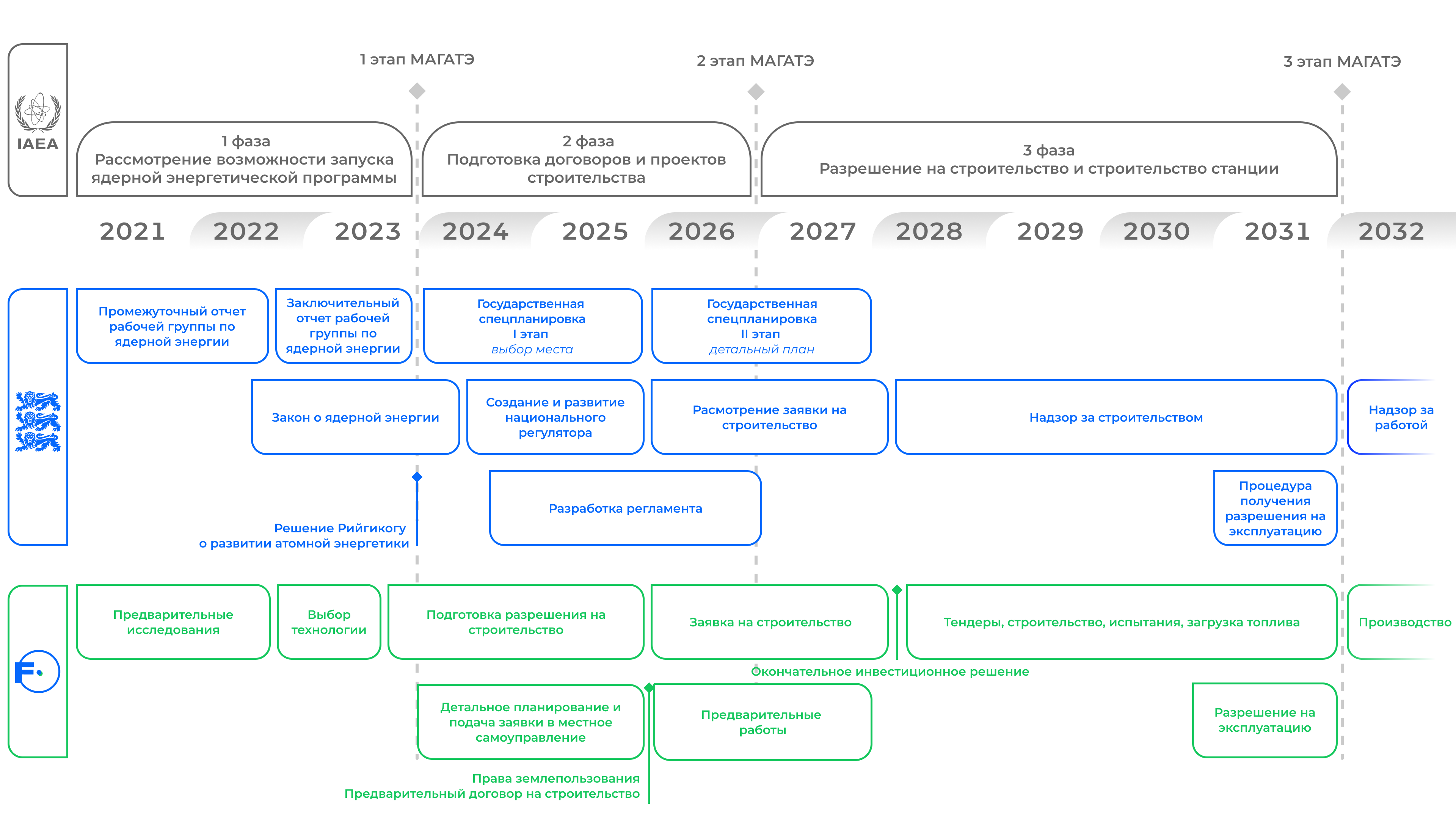

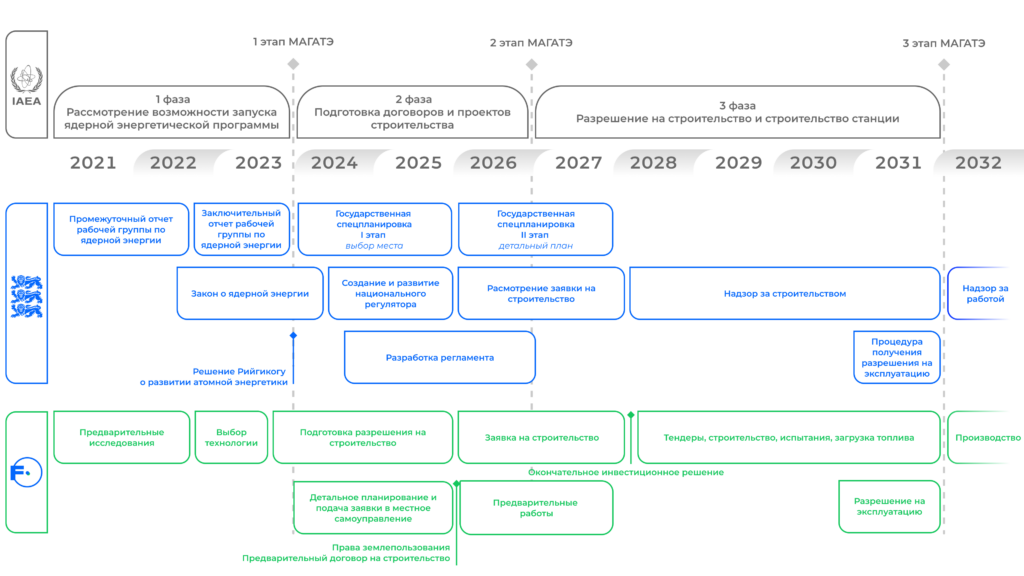

Исследования | 2021 – 2024

Fermi Energia совместно с лучшими мировыми специалистами с 2019 по 2023 года провело десятки исследований, чтобы определить возможность и целесообразность строительства АЭС в Эстонии.

Правительство, в 2021 году, созвало рабочую группу по ядерной энергетике с целью изучить возможности внедрения атомной энергетики на территории Эстонии. Рабочая группа состоящая из ключевых чиновников министерств и департаментов проверила исследования проведенные Fermi Energia, а также провела свои собственные исследования.

На основании этих исследований был подготовлен промежуточный отчет, с которым можно ознакомиться здесь. Этот отчет проверили специалисты финского ядерного регулятора STUK, который считается одним из самых строгих национальных, ядерных, контрольных органов в мире.

Окончательный отчет будет проверен специалистами МАГАТЭ и будет представлен правительству в декабре 2023 года. На основании этого отчета правительство и парламент смогут принять взвешенное решение о том имеет ли смысл Эстонии развивать ядерную энергетику.

Парламент будет голосовать по данному вопросу в начале 2024 года.

Если парламент проголосует за применении ядерной энергетики в Эстонии, то начнется второй этап.


Подготовка к строительству | 2024 – 2027

В ходе второго этапа начнется подбор места для строительства АЭС. Решение о месте будет принимать государство в ходе государственной специальной планировки.

Нужно будет провозгласить закон о ядерной энергии и создать национальный контролирующий орган (регулятор). Регулятор будет осуществлять надзор за всеми этапами строительства станции, а также контролировать работу введенную в строй АЭС.


Строительство | 2027 – 2032

Fermi Energia планирует начать строительство АЭС в 2028 году, запуск планируется на 2032 год.
